人生100年時代を見据えたシンプル且つコンパクト設計2階建ての『涼温な家』
さいたま市中央区M様邸 注文住宅
建築レポート|全物件
建築中レポート
- 1. 2024年10月29日
-
完了検査
本日は指定確認検査機関の完了検査が行われました。指摘事項等はなく、これを以って建物本体工事は完了です。
- 2. 2024年10月28日
-
システムキッチン
システムキッチンの施工、照明器具の取り付けが完了しました。
- 3. 2024年10月28日
-
タイル工事
玄関ポーチのタイル工事が進んでいます。300角のタイルです。
- 4. 2024年10月23日
-
システムキッチン施工
システムキッチン・カップボードの施工中です。
- 5. 2024年10月19日
-
フィットシェルフ
クロス工事が完了し、システム収納『フィットシェルフ』を施工中です。
- 6. 2024年10月01日
-
クロス工事
クロス工事が始まりました。ハイクリンボードの継ぎ目、ビス打ち箇所のパテ埋め処理が行われています。
- 7. 2024年09月26日
-
基礎モルタル(仕上げ塗り)
基礎外周部の仕上げ(トップコート)が塗られ、外装工事はほぼ完了です。
- 8. 2024年09月24日
-
物干金物
ベランダ内側に腰壁用の物干金物が取り付けられました。
- 9. 2024年09月24日
-
建具取り付け
建物内部では壁・天井の下地材(ハイクリンボード)の施工が完了し、建具が取り付けられました。
- 10. 2024年09月21日
-
足場解体
足場が解体され、建物の全景が見えるようになりました。
- 11. 2024年09月20日
-
階段
階段が掛けられました。段板:ブラックウォルナット、蹴込板:ホワイトのツートンカラーです。
- 12. 2024年09月20日
-
外壁タイル
外壁タイルの施工が完了しました。
- 13. 2024年09月12日
-
太陽光発電システム
屋根に4.9kWの太陽光パネルが載せられました。
- 14. 2024年08月19日
-
外壁工事
外壁タイルの施工が進んでいます。とても重厚感があります。
- 15. 2024年08月09日
-
外壁工事
外装壁タイル[はるかべ工法]専用の下地材が施工されました。
- 16. 2024年08月05日
-
FRP防水下地
ベランダFRP防水の下地塗装が完了しました。仕上げ工事は建物本体工事完了直前に行われます。
- 17. 2024年07月24日
-
気密測定
測定の結果はC値0.2㎠/㎡(実測値0.16㎠/㎡)でした。素晴らしい♪
- 18. 2024年07月24日
-
気密測定
断熱工事が完了し、本日は気密測定が行われます。
- 19. 2024年07月09日
-
6分岐チャンバー
建物内部では、給気経路を担う『センターダクト』と、各排気口からの排気を集約して換気システムに送る『6分岐チャンバー』が設置されました。
- 20. 2024年07月09日
-
断熱工事(外壁)
断熱材(外壁面二層目)の施工が完了しました。後日、気密測定が行われます。
- 21. 2024年07月08日
-
断熱工事(外壁)
外壁面(二層目)の断熱材を施工中です。手間はかかりますが、より高い気密性を求めるには欠かせない重要な作業です。
- 22. 2024年07月08日
-
断熱工事(外壁)
外壁面の断熱工事が進められています。一層目の断熱材の継ぎ目には気密テープを貼り、継ぎ目が重ならないように二層目の断熱材を張ります。
- 23. 2024年07月02日
-
屋根工事(コロニアル葺き)
屋根仕上げ材の施工が完了しています。
- 24. 2024年07月01日
-
構造検査
指定確認検査機関の検査員による構造検査が行われています。
- 25. 2024年06月22日
-
屋根工事(ルーフィング)
屋根の断熱工事が完了し、野地合板にアスファルトルーフィングが敷かれました。
- 26. 2024年06月17日
-
屋根工事(断熱材三層目)

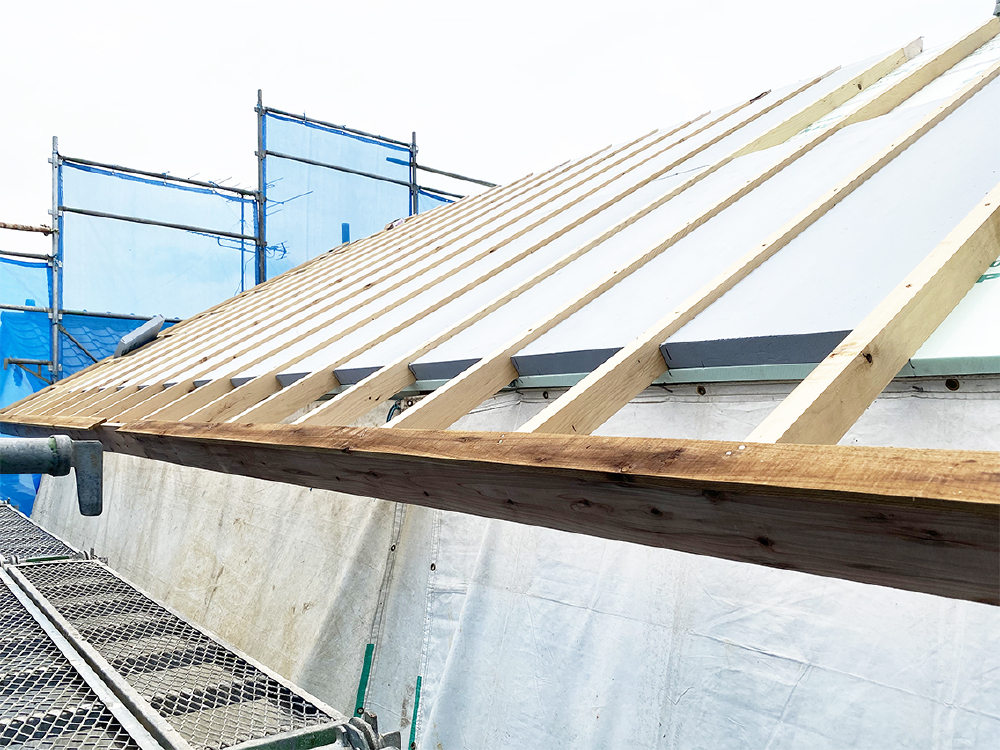

上垂木が掛けられ、その間に三層目の断熱材『ミラネクストラムダ』を施工中です。
- 27. 2024年06月14日
-
屋根工事(断熱材二層目)
下地合板の上に二層目の断熱材を施工中。断熱材の継ぎ目には気密テープが貼られます。
- 28. 2024年06月14日
-
屋根工事(断熱材下地合板)
一層目の断熱材を施工後、下垂木に二層目の断熱材下地となる合板が張られました。
- 29. 2024年06月14日
-
屋根工事(断熱材一層目)
下垂木の間に一層目の断熱材を施工中です。
- 30. 2024年06月14日
-

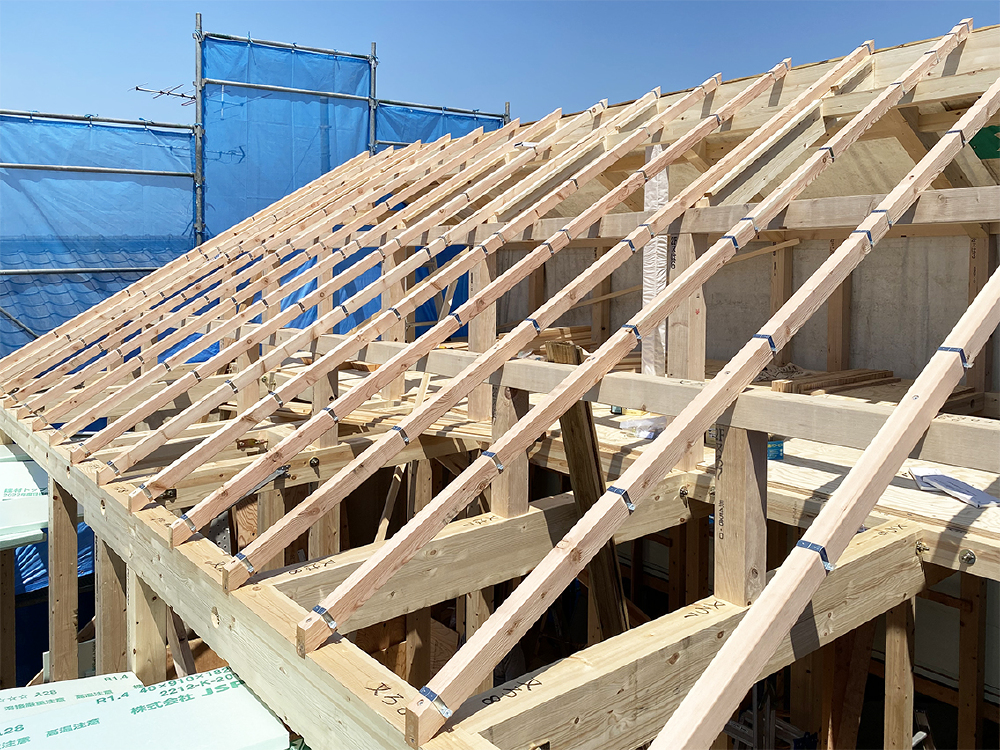

屋根工事(下垂木)
棟木から軒桁に下垂木が掛けられました。
- 31. 2024年06月12日
-
屋根工事(下屋:断熱材二層目)
今週末は雨の予報。梅雨入り前に急ピッチで屋根工事が進行中。外壁面と下屋の取り合いから断熱材を施工しています。
- 32. 2024年06月11日
-
棟上げ
無事に棟が上がりました。
- 33. 2024年06月11日
-
棟上げ
好天に恵まれ、棟上げが順調に進んでいます。
- 34. 2024年06月05日
-
土台敷き
本日は土台敷きです。桧の良い香りがします(^^
- 35. 2024年05月27日
-
基礎保護モルタル
石井さんによって、基礎断熱材に追従性が優れた微弾性セメント系下地処理剤『カチオンミラクル』が塗られました。工事終盤までビニール養生をします。
- 36. 2024年05月24日
-
<特許>ミラポリカMP工法
防蟻性断熱材『ミラポリカフォーム』に<特許>ミラポリカMP工法を施工中です。
- 37. 2024年05月20日
-
基礎完成
コンクリートの養生期間を経て型枠が解体されました。いつも通り美しい基礎です♪
- 38. 2024年05月14日
-
コンクリート打設
コンクリートの打設が完了しました。養生期間を経た後、防蟻性断熱材『ミラポリカフォーム』に<特許>ミラポリカMP工法の施工が行われます。シロアリ対策について詳しく
- 39. 2024年05月14日
-
コンクリート打設
底盤面をコテで均しています。
- 40. 2024年05月14日
-
コンクリート打設
基礎底盤面と立ち上がり部のコンクリート一体打ちを行っています。ここ数棟はSE構法が続いていたので、独立円柱基礎の型枠は久しぶりの出番です(^^
- 41. 2024年05月10日
-
配筋検査
本日は指定確認検査機関の配筋検査が行われています。
- 42. 2024年05月07日
-
基礎工事(配筋)
外周部の型枠と防蟻性断熱材『ミラポリカフォーム』の設置、配筋工事が完了しました。後日、配筋検査が行われます。
- 43. 2024年04月27日
-
基礎工事(捨てコンクリート)
砕石の転圧、防湿シート敷設の後、捨てコンクリートが打設されました。
- 44. 2024年04月25日
-
基礎工事(砕石地業)
砕石の転圧が行われています。
- 45. 2024年04月23日
-
基礎工事(根切り)
基礎工事が始まりました。外周と地中梁部分の根切りが行われています。
- 46. 2024年04月18日
-
水盛り・遣り方
建物の位置や高さの基準となる遣り方が行われました。横田建設では本日が建物本体工事の着工日となります。
- 47. 2024年04月15日
-
地盤補強工事
鋼管杭の打設が完了しました。一本出ている杭は玄関ポーチを支持する杭です。
- 48. 2024年04月15日
-
地盤補強工事
地盤調査の結果、地盤補強工事により安全を確保する必要有の判定。本日は鋼管杭(杭長9.5m×26本)を打設しています。
- 49. 2024年04月02日
-
地盤調査
本日は地盤調査が行われています。
- 50. 2024年03月27日
-
試掘・確認調査
さいたま市文化財保護課の職員さん立ち会いのもと、埋蔵文化財の試掘・確認調査が行われています。結果、文化財等の埋蔵は無いと判断され、新築工事を進められることになりました。一安心です(^^
- 51. 2024年03月16日
-
解体完了
旧建物の解体が完了し、きれいな更地になりました。埋蔵文化財包蔵地に該当するため、試掘・確認調査が後日行われます。
- 52. 2024年03月09日
-
解体前
綺麗に保たれている、どこか懐かしい雰囲気のお風呂場も解体されます。今までありがとうございます。
- 53. 2024年03月09日
-
旧与野市
2001年にさいたま市が誕生し、現在では学校名と駅名にしか『与野』の名残はありません。境界杭の『与野市』の文字に感激(^^
- 54. 2024年03月09日
-
解体工事
歴史を刻んだ建物の解体が始まります。
物件データ
設計担当 | 今村裕介 |
---|---|
工事担当 | 田口政晴 |
総床面積 | 78.25㎡ |
気密測定値(C値) | 0.2㎠/㎡(実測値0.16㎠/㎡) |
