ご両親も横田建設の家~生まれたばかりの赤ちゃんもきっと喜ぶ涼温な家~

上尾市T様邸 注文住宅

写真

建築レポート|全物件

物件データ

設計担当 吉沢雅宏
工事担当田口政晴
総床面積112.61㎡
気密測定値(C値)0.19㎠/㎡

建築中レポート

1. 2016年07月30日
地鎮祭

地鎮祭

土地の神様を祀り工事の無事を祈る地鎮祭を執り行いました。T様の奥様のご両親はここから歩いていける距離の場所に3年前、横田建設の家を建てられたI様。二世代続けてのご依頼は信頼の証☆身の引き締まる思いです。

2. 2016年09月05日

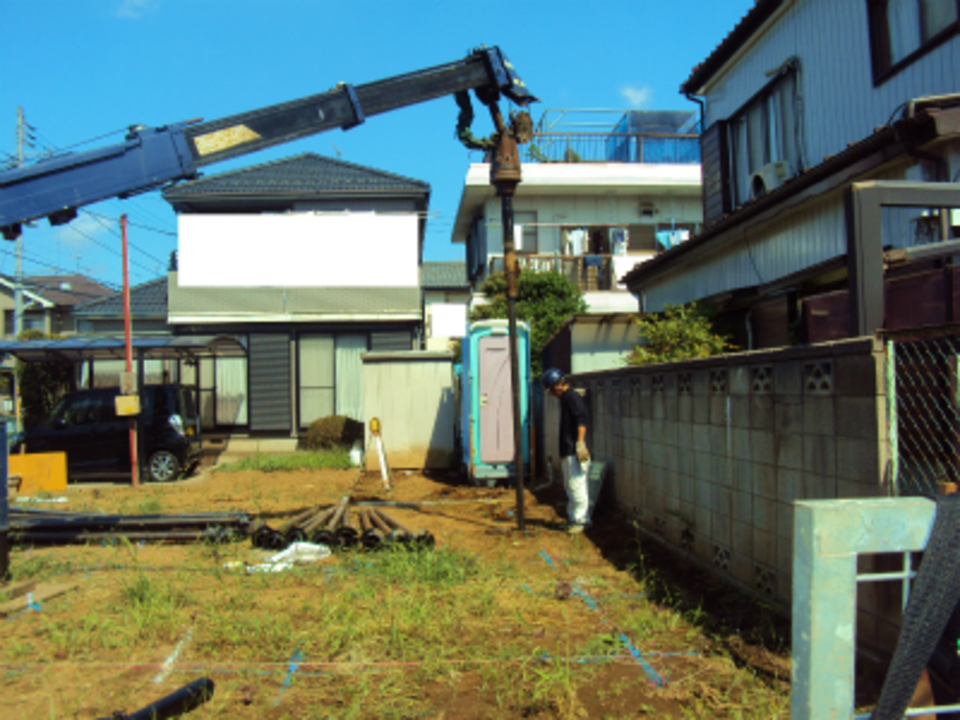

地盤改良工事

地盤改良工事

鋼管杭です。今回はこれを34本打ちます。ホームランで例えるとなかなかの長距離砲ですね。

3. 2016年09月05日
地盤改良工事

地盤改良工事

打ち込んだ直後の様子。

4. 2016年09月05日
地盤改良工事

地盤改良工事

杭の長さは4.2m 建物2階に相当する高さです。

5. 2016年09月09日
根切り工事

根切り工事

地盤改良工事が終わり、次は根切りです。
地中梁や基礎の外周りに沿って土を削り取っていきます。

6. 2016年09月10日
根切り

根切り

底面からピョコっと出ているのが鋼管杭の頭です。
この杭たちが基礎の下からシッカリと建物を支えます。

7. 2016年09月10日
地業

地業

根切りに続いて次は砕石敷き。
砕石を敷き詰めたあと、ランマーで突き固めます。

8. 2016年09月10日
地業

地業

ランマーで砕石を突き固めていくと、横田建設の基礎工事ではお馴染みの板チョコ状になります。職人さんの麦わら帽子がとてもチャーミング(^^

9. 2016年09月13日
捨てコンクリート

捨てコンクリート

砕石の転圧が終わると、床下の防湿シートを敷きます。次に捨てコンクリートの打設。この後は基礎外周部の型枠を設置していきます。捨てコンクリートの上に並んでいるのは通称「うま

10. 2016年09月15日
基礎断熱材

基礎断熱材

基礎外周部の型枠に沿って、防蟻性断熱材『ミラポリカフォーム』を施工しました。
シロアリ対策について

11. 2016年09月20日
配筋工事

配筋工事

基礎外周部・底盤・地中梁の配筋が完了しました。

12. 2016年09月22日
アンカーボルト

アンカーボルト

アンカーボルトも所定の位置に設置し、次の工程は配筋検査の後に行われます。

13. 2016年09月24日
型枠

型枠

配筋検査が終わると、内側の型枠を設置します。
秋の長雨が続いていますが天候を考慮しつつ、いよいよコンクリート打設です。

14. 2016年09月28日
コンクリート打設

コンクリート打設

横田建設の基礎はずっと前から一体打ち。職人さんも慣れたものです。

15. 2016年09月28日
基礎コンクリート打設

基礎コンクリート打設

基礎外周部のコンクリート打設が完了しました。独立基礎(円柱型)は後日です。

16. 2016年09月29日
養生

養生

円柱型独立基礎のコンクリートも打設され、養生期間に入ります。

17. 2016年10月04日
独立基礎

独立基礎

床下の換気を妨げないように円柱型をしている独立基礎。
その型枠が外されました。
生まれたてです♪

18. 2016年10月05日
防蟻処理

防蟻処理

養生期間が終わり、基礎外周部の型枠を外すと、次はミラポリカMP工法。

19. 2016年10月06日
基礎が完成

基礎が完成

基礎の外周部に樹脂モルタルの下塗り、養生をして基礎が完成しました。

20. 2016年10月25日
土台敷き

土台敷き

土台敷きの様子。次はいよいよ上棟です。

21. 2016年11月05日
上棟

上棟

絶好の天気に恵まれ、無事に上棟できました。

22. 2016年11月05日
上棟

上棟

ご両親の家に続いて、ご家族で2棟目の横田建設の家の棟上げです。

23. 2016年11月08日
屋根 断熱工事(一層目)

屋根 断熱工事(一層目)

棟上げ後、最初に行うのは屋根工事。母屋に下垂木を掛け、一層目の断熱材を張っていきます。

24. 2016年11月09日
屋根 断熱工事(二層目)

屋根 断熱工事(二層目)

続いて二層目の断熱材を張り、継ぎ目に気密テープを貼ります。

25. 2016年11月10日
屋根 断熱工事(上垂木)

屋根 断熱工事(上垂木)

二層目の断熱材を張り終え、上垂木を掛けます。

26. 2016年11月11日
屋根 断熱工事(三層目)

屋根 断熱工事(三層目)

上垂木間に三層目の断熱材(ミラネクストラムダ)を張っていきます。これで屋根断熱はバッチリ(^^手間はかかりますが、上質な住み心地を得るには欠かせない工事です。

27. 2016年11月12日
屋根工事

屋根工事

断熱材の施工が終わり、野地板⇒ルーフィング⇒コロニアル葺きという流れで工事が進んでいきます。

28. 2016年11月12日
屋根工事

屋根工事

ルーフィングを施工中

29. 2016年11月15日
屋根工事 コロニアル葺き

屋根工事 コロニアル葺き

屋根の仕上げ(コロニアル葺き)です。

30. 2016年11月25日
断熱工事(外壁)

断熱工事(外壁)

屋根工事が終わると、次は外壁の断熱材を張り進めていきます。より気密性を高めるために断熱材は2層張りです。気密測定が楽しみ♪

31. 2016年12月10日
センターダクトの設置

センターダクトの設置

外壁の断熱工事が終わると、センターダクトを設置します。涼温な家の大事な部分です。

32. 2016年12月11日
排気経路

排気経路

センターダクト工事と並行して、6分岐チャンバーなどの排気経路も作っていきます。

33. 2016年12月14日
気密測定

気密測定

横田建設のつくる家では定番の『気密測定』 住み心地の良い家をつくる上で欠かせない高気密を証明する試験です。断熱工事完了時に全棟で実施していまが、結果は・・・・・
C値0.19㎠/㎡ 今回もとても優秀な結果でした♪大量生産の家では実現できない、大工さんの手仕事の賜物です。

34. 2016年12月27日
外壁工事

外壁工事

養生シートに覆われて全体が見えづらいですが、サイディング工事が進んでいます。

35. 2016年12月28日
フローリング工事

フローリング工事

気密測定が終わると、内装工事へ。ただ今床材を張っています。

36. 2017年01月05日
内装工事

内装工事

内装工事が進んでいます。徐々に仕切りが出来上がり、部屋らしくなってきました。

37. 2017年01月06日
階段

階段

1階から2階へ上がる階段が架けられました。

38. 2017年01月15日
外観①

外観①

外壁工事が終わり足場が外されました。

39. 2017年01月16日
外観②

外観②

40. 2017年02月28日
LDK

LDK

完了検査が終わり、お引渡しまであと少しです。

41. 2017年03月01日
キッチン

キッチン

42. 2017年03月03日
LDK~タタミルーム

LDK~タタミルーム

43. 2017年03月04日
洗面脱衣室~浴室

洗面脱衣室~浴室

44. 2017年03月05日
2階 洋室①

2階 洋室①

45. 2017年03月07日
2階 洋室②

2階 洋室②

46. 2017年03月31日
外構工事

外構工事

47. 2017年03月31日
外構工事

外構工事

お引渡し後も引き続き外構工事が行われています。

48. 2017年04月23日
外構工事完了

外構工事完了

外構工事が完了し、全ての工事が終わりました。
