トリプルガラス・ダブル断熱・SE構法 更に広がる【横田建設の家】の輪 3階建ての『涼温な家』

さいたま市桜区K様邸 注文住宅

写真

建築レポート|2018年

トリプルガラス・ダブル断熱・SE構法 更に広がる【横田建設の家】の輪 3階建ての『涼温な家』

物件データ

設計担当横田裕介
工事担当田口政晴
総床面積178.86㎡
気密測定値(C値)0.23㎠/㎡

建築中レポート

1. 2018年10月13日

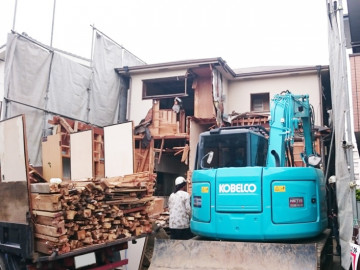

解体工事

解体工事

35年前に建てた横田建設の家も、世代が変わり、家族が増え、手狭になり、それなりの老朽化が進んだため、建て替えとなりました。

2. 2018年10月19日
解体工事

解体工事

水まわりや内装の仕上げ材は、それなりに劣化していますが、構造自体はまだしっかりしています。さすが先代社長が建てた家です。それでも35年前に建てた家なので、『涼温な家』の住み心地とは比べものになりません。まだ着工もしていませんが、今から完成が楽しみです♪

3. 2018年10月27日
解体工事完了

解体工事完了

無事に解体工事が完了しました。

4. 2018年10月29日

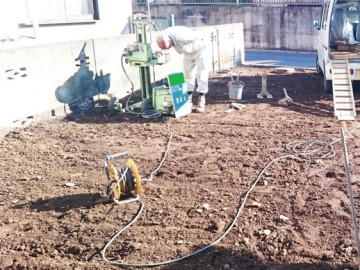

地盤調査

地盤調査

本日は地盤調査が行われました。

5. 2018年11月15日

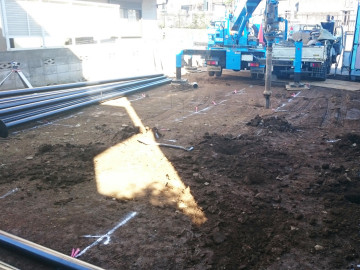

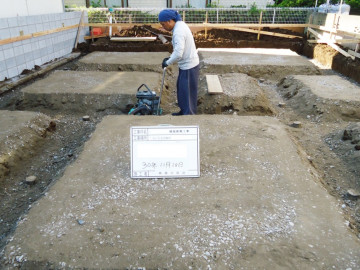

地盤補強工事

地盤補強工事

地盤調査の結果、補強工事が必要な地盤でした。支持層まで約6m、炭素鋼鋼管杭を35本打ちます。

6. 2018年11月24日
水盛り・遣り方

水盛り・遣り方

地盤補強工事が完了し、続いて遣り方工事が行われています。来週からは基礎工事が始まります。

7. 2018年11月27日
根切り

根切り

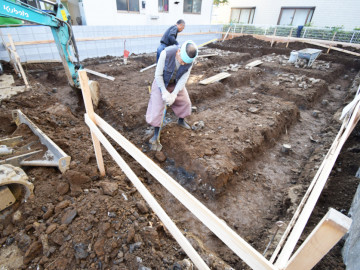

基礎工事が始まりました。まずは根切りから。

8. 2018年11月28日
砕石地業

砕石地業

根切りが終わり、砕石の転圧を行っています。お馴染みの『板チョコ』状態ですね(^^

9. 2018年12月03日
ミラポリカフォーム

ミラポリカフォーム

基礎外周部の型枠が設置され、防蟻性断熱材『ミラポリカフォーム』が取付けられました。【シロアリ対策について詳しく】ずらっと並んでいる金物は通称「うま」です。

10. 2018年12月05日

基礎配筋

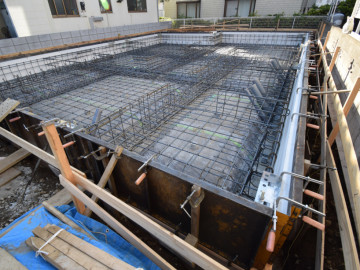

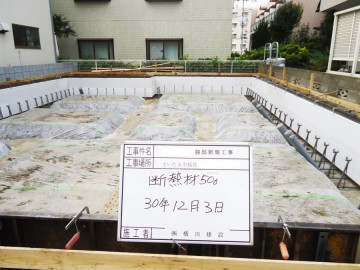

基礎配筋

配筋工事が進んでいます。SE構法の基礎なので、お馴染みの円柱形の独立基礎はありませんが、強くて美しい基礎に変わりはありません(^^

11. 2018年12月08日
基礎配筋

基礎配筋

基礎配筋工事が完了しました。来週は配筋検査です。※可愛らしい隠れキャラが映り込んでいます。見つけられましたか?(^^

12. 2018年12月11日
基礎型枠設置

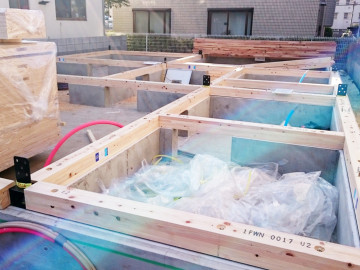

基礎型枠設置

配筋検査が終わり、基礎内側の型枠が設置されました。次はコンクリートの打設を行います。

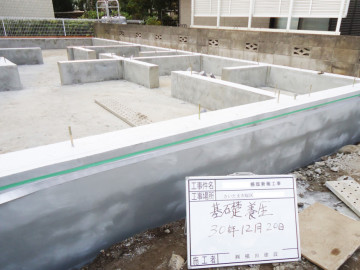

13. 2018年12月13日

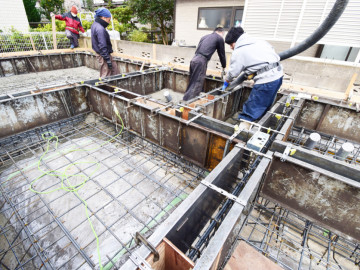

コンクリート打設

コンクリート打設

本日はコンクリートの打設です。SE構法の基礎ですが、もちろん立ち上り部と底盤面のコンクリート一体打ちは変わりありません(^^

14. 2018年12月20日
防蟻処理

防蟻処理

コンクリートの養生期間を経て、型枠が取り外されました。防蟻処理と基礎モルタルの下塗りが完了し、基礎外周部はビニール養生されました。

15. 2018年12月26日
土台敷き

土台敷き

年明けの上棟に向けて、本日は土台敷きを行っています。ひょっこり飛び出ている黒い物はSE構法の柱脚金物です。

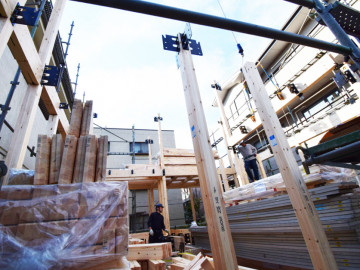

16. 2019年01月08日

棟上げ①

棟上げ①

新年を迎え、最初の作業は棟上げです。レッカー車と床合板等の材料が道路にはみ出していますが、そこはしっかりと道路使用許可を取り、ガードマンが交通誘導をしています。

17. 2019年01月08日
棟上げ②

棟上げ②

延床面積50坪超の3階建て。通常1日で棟上げまで完了しますが、今回は3日かかる見込みです。

18. 2019年01月09日
棟上げ③

棟上げ③

2階の床梁が掛けられ、徐々に建物全体の大きさが見えてきました。

19. 2019年01月10日
棟上げ④

棟上げ④

3階の柱の取付けまで進み、明日はいよいよ上棟式です(^^

20. 2019年01月12日

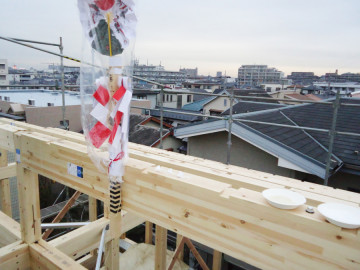

祝上棟

祝上棟

天候の崩れもなく、無事に上棟しました(^^ 棟木に幣串が飾られ、工事の安全を祈願します。

21. 2019年01月14日

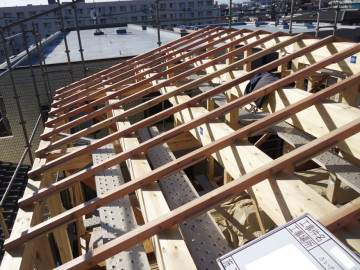

屋根工事(下垂木)

屋根工事(下垂木)

上棟後は屋根工事が始まります。まずは母屋に下垂木が掛けられました。K様邸は3階に機械室を設けるため、小屋裏は未使用空間です。日影規制の問題から、建物の高さは10m以下にしなければいけません。そのような理由から屋根は3寸勾配です。

22. 2019年01月14日
屋根工事(断熱材一層目)

屋根工事(断熱材一層目)

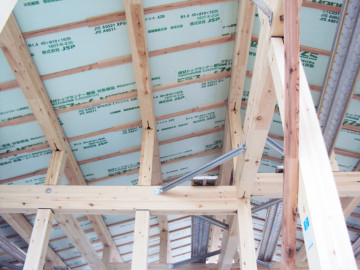

下垂木を掛けた後は、屋根の断熱工事に。一層目の断熱材を施工しています。

23. 2019年01月15日
屋根工事(断熱材一層目)

屋根工事(断熱材一層目)

一層目の断熱材を張り終えました。建物内部からの様子です。

24. 2019年01月15日
屋根工事(断熱材下地)

屋根工事(断熱材下地)

二層目・三層目の断熱材の下地となる合板を施工中です。

25. 2019年01月17日

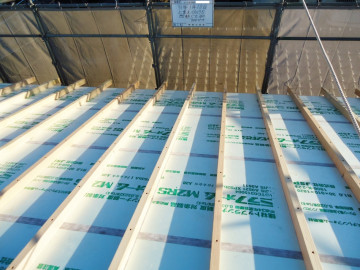

屋根工事(断熱材二層目)

屋根工事(断熱材二層目)

下地合板の上に二層目の断熱材が施工され、継ぎ目に気密テープが貼られました。

26. 2019年01月18日

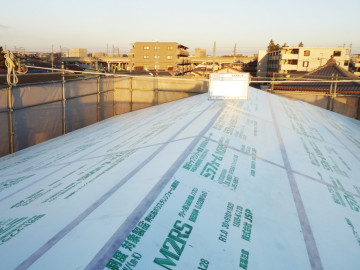

屋根工事(上垂木)

屋根工事(上垂木)

屋根の断熱工事が着々と進んでいます。本日は上垂木が掛けられました。

27. 2019年01月23日
屋根工事(断熱材三層目)

屋根工事(断熱材三層目)

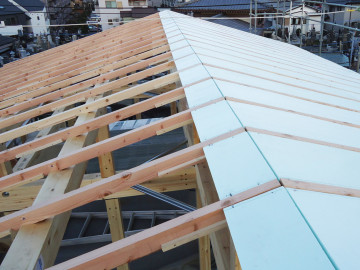

上垂木の間に三層目の断熱材(ミラネクストラムダ)が施工され、野地板を張り進めています。

28. 2019年01月23日

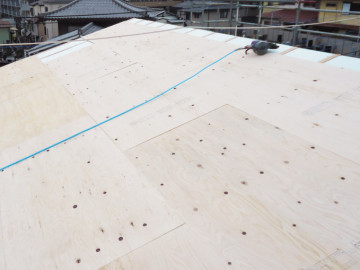

屋根工事(野地板)

屋根工事(野地板)

野地板を張り終え、屋根の断熱工事が完了しました。続いては屋根材(コロニアル)の施工です。

29. 2019年01月24日
小屋裏

小屋裏

K様邸は3階建て。建築基準法の高さ制限がある為、小屋裏は使用しません。建物が完成すると見えなくなる部分ですが、あまりにも美しく、強そうなので記念に一枚♪

30. 2019年01月26日

床合板

床合板

28mmの床合板を施工中です。

31. 2019年01月30日

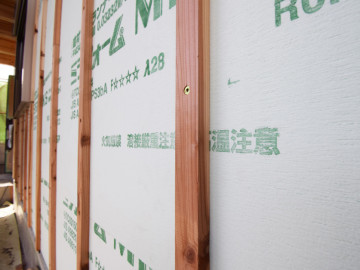

断熱工事(外壁)

断熱工事(外壁)

1階下屋部分と壁の断熱材を施工しています。屋根同様、断熱材の継ぎ目には気密テープを貼ります。この一手間一手間が高気密・高断熱には欠かせない重要な工程なのです。

32. 2019年01月31日
断熱工事(外壁)

断熱工事(外壁)

下屋の断熱材(三層目)ミラネクストラムダが施工されました。気密測定が楽しみです♪

33. 2019年02月12日
サッシ取付け

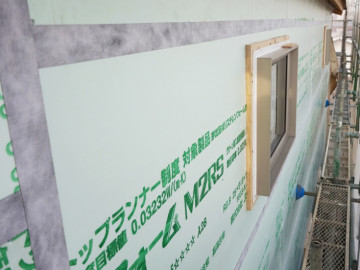

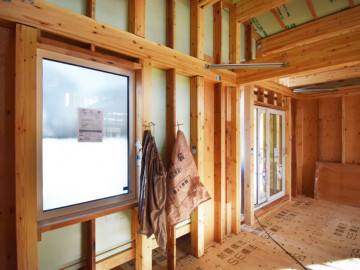

サッシ取付け

トリプルガラスの樹脂サッシが取付けられています。

34. 2019年02月15日
屋根工事(仕上げ)

屋根工事(仕上げ)

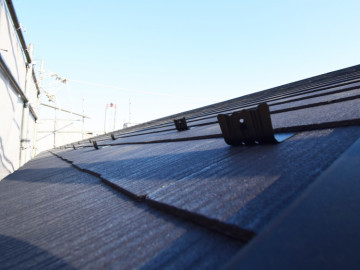

屋根の仕上げ材は『コロニアル遮熱グラッサ』です。(色:クールブラック)

35. 2019年02月16日

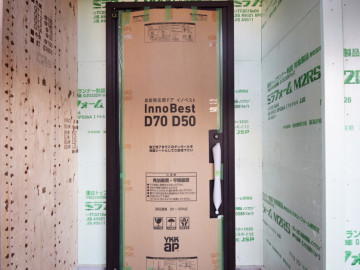

高断熱玄関ドア

高断熱玄関ドア

高断熱玄関ドア『イノベスト』が取付けられました。これで近所の猫ちゃんが迷い込むことも無くなります(^^;

36. 2019年02月18日
中間検査

中間検査

特定工程工事(屋根工事)が完了し、本日は指定確認検査機関による中間検査が行われました。もちろん指摘事項も無く、無事に終了(^^ 後日、中間検査合格証が交付されます。

37. 2019年02月22日
断熱工事(外壁)

断熱工事(外壁)

外壁部の断熱工事も着々と進んでいます。一層目の断熱材の継ぎ目に気密テープが貼られ、続いて継ぎ目が同じ位置にならないよう、ずらして二層目の断熱材が張られます。

38. 2019年02月22日
電気配線

電気配線

建物内部では電気配線工事が行われました。K様邸はダウンライトや間接照明を多く使うので、配線ヶ所が沢山あります。

39. 2019年03月07日
ダブル断熱

ダブル断熱

K様邸はミラフォーム(押出法ポリスチレンフォーム)による外断熱に加え、高性能グラスウールを充填する『ダブル断熱』です。

40. 2019年03月08日

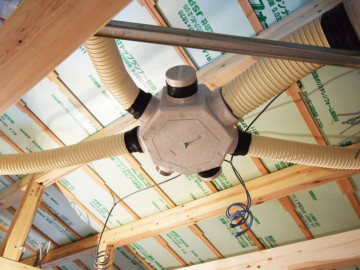

6分岐チャンバー

6分岐チャンバー

各排気口に繋がる6分岐チャンバーを施工中です。

41. 2019年03月12日
断熱工事(外壁)

断熱工事(外壁)

二層目(外壁部)の断熱材が張られ、縦胴縁が取付けられました。この後サイディングが施工されると、この縦胴縁の間が外部通気層になります。

42. 2019年03月14日

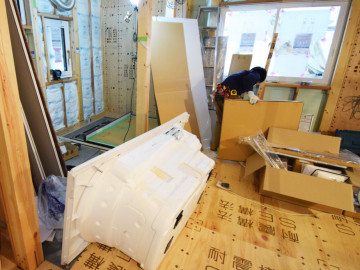

ユニットバス設置工事

ユニットバス設置工事

本日はユニットバスの設置工事です。TOTOショールームで色々とオプションを御追加されたユニットバスです(^^

43. 2019年03月18日
気密測定

気密測定

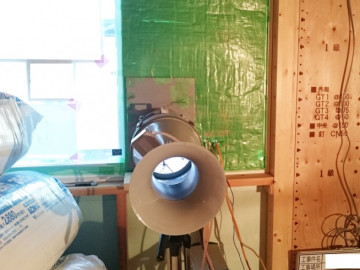

外断熱工事が完了し、本日は第三者の測定技能者による気密測定が行われました。横田建設では全棟実施しています。

44. 2019年03月18日

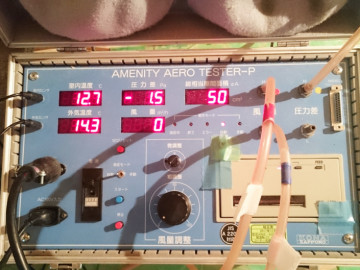

気密測定

気密測定

測定の結果はC値0.23㎠/㎡ 今回もとても優秀な成績です(^^

45. 2019年03月26日
センターダクト

センターダクト

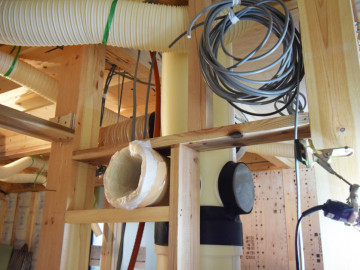

内部ではセンターダクトが設置されました。

46. 2019年03月27日
ベランダ軒天

ベランダ軒天

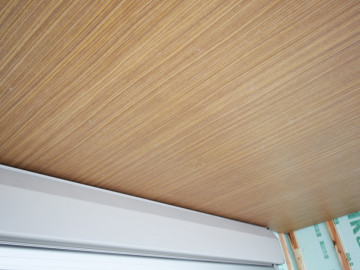

木目調のベランダ軒天。色はティンバーベージュです。

47. 2019年03月29日
野縁(のぶち)

野縁(のぶち)

室内では野縁が組まれています。徐々にお部屋っぽくなってきました(^^

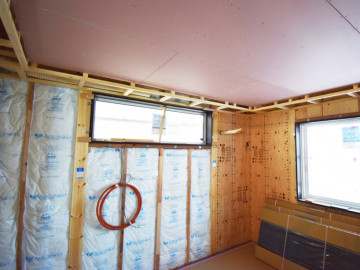

48. 2019年04月10日
サイディング工事

サイディング工事

外部ではサイディング工事が進められています。メインはKMEWの次世代外装パネル『レジェール』のトリムロックを使用しています。厚さが21mmあり、重厚感が違います(^^

49. 2019年04月10日
サイディング工事

サイディング工事

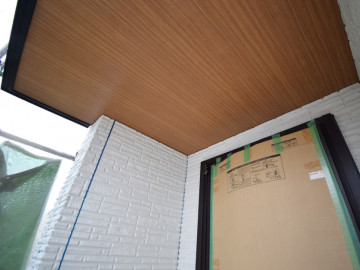

こちらは玄関ポーチ。木目調の軒天にダウンライトが2つ付きます。

50. 2019年04月20日
ハイクリンボード

ハイクリンボード

天井下地も壁同様、「ハイクリンボード」を使用しています。

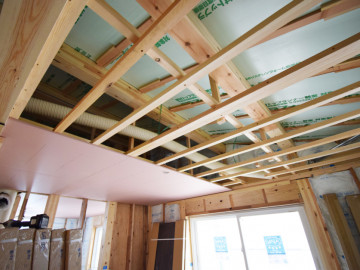

51. 2019年05月01日

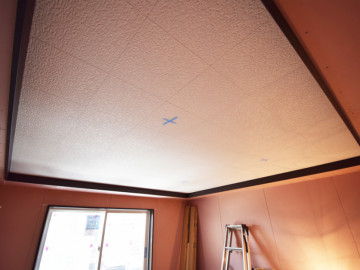

天井材

天井材

不快な生活音や室内の音の響きを和らげる効果がある天井材です。

52. 2019年05月01日
足場解体

足場解体

破風板・軒天の塗装と雨樋工事が完了し、足場が解体されました。外部はほぼ完成です。

53. 2019年05月01日

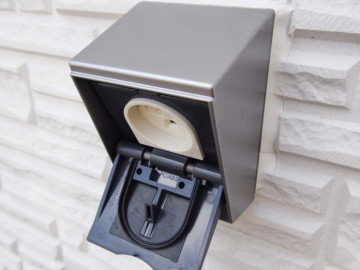

EV充電用屋外コンセント

EV充電用屋外コンセント

今はまだ使用しませんが、将来に備えてEV用のコンセントを取付けました。備えあれば憂いなしです(^^

54. 2019年05月07日

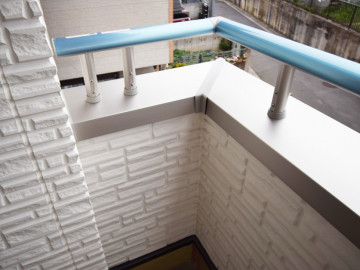

ベランダ笠木

ベランダ笠木

ベランダの手摺・笠木工事が完了しました。色は樹脂サッシの枠と同じプラチナステンです。

55. 2019年05月10日

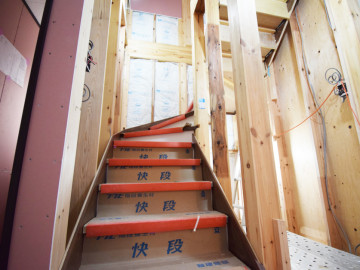

階段(2階~3階)

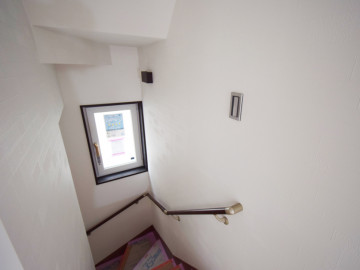

階段(2階~3階)

階段が掛けられました。養生で隠れていますが、側桁と踏板の色:ブラックウォルナット、蹴込板:ホワイトのツートンカラーになっています。

56. 2019年05月10日

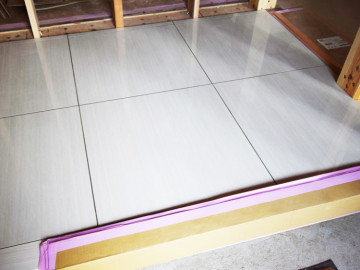

床タイル

床タイル

K様が選ばれた600角のタイル。玄関と洗面所の床に使用しています。

57. 2019年05月10日
腰パネル

腰パネル

猫ちゃんが引っ掻いても傷が付きにくいハードタイプの腰パネル。

58. 2019年05月18日
システムキッチン設置

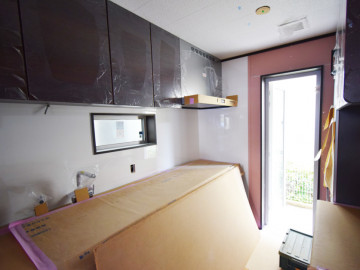

システムキッチン設置

システムキッチンとカップボードが設置されました。「ショールームに行くと、ついつい高額な商品を選んでしまいがちなので注意してください」という私の言葉は奥様には届かず、選ばれたキッチンはTOTOの『ザ・クラッソ』(^^; 養生が取られ、全体が見えるようになるのはまだ少し先です。楽しみ♪

59. 2019年06月03日

ミニキッチン

ミニキッチン

2階にミニキッチンが設置されました。IHヒーター1口と小型冷蔵庫もセットの優れものです♪

60. 2019年06月03日
クロス工事

クロス工事

大工工事が終わった箇所からクロス工事が進んでいます。建物本体工事の完了も間近(^^

61. 2019年06月07日
クロス工事

クロス工事

2階トイレの壁紙は正面と左右の壁を貼り分けています。

62. 2019年06月07日
クロス工事

クロス工事

クロス工事が完了しました。1~2階のスイッチプレート類はパナソニックの【グレーシアシリーズ】です。横田建設と40年以上のお付き合い『儘田電業』さんに聞いても「問屋で1年に1回使われるかどうか」という程の商品だそう。理由は単純に高価だからです(^^;

63. 2019年06月12日
収納棚セット

収納棚セット

主寝室から続くウォークインクローゼットです。整頓し易いように棚板やパイプがたくさん♪

64. 2019年06月13日
タイル工事

タイル工事

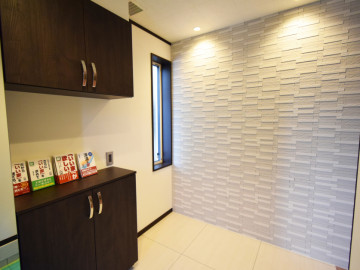

2階ホールの壁の一部はタイル張りです。エコカラットの『グラナスルドラ』という商品。

65. 2019年06月13日
タイル工事

タイル工事

1階リビングの壁もタイル張り。完成すると間接照明がタイルを照らします(^^

66. 2019年06月18日

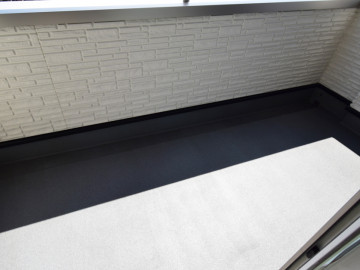

ベランダFRP防水

ベランダFRP防水

ベランダのFRP防水仕上げ材が施工されました。色は『黒御影』です。

67. 2019年06月22日
照明器具

照明器具

いよいよ建物本体工事も大詰め。各所に照明器具が取り付けられ、あとは美装工事とカーテン工事を残すのみとなりました。

68. 2019年06月22日
照明器具

照明器具

主寝室はダウンライトとコーブ照明を組み合わせました。とってもいい感じ♪

69. 2019年07月04日
外構工事

外構工事

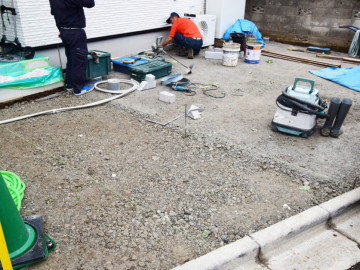

完了検査も無事に終わり、外構工事が進んでいます。

70. 2019年07月08日
お引渡し

お引渡し

本日はお引渡し。換気システムや照明器具、水まわり設備の使い方、注意点等を詳しくご説明します。

71. 2019年07月08日
お引渡し

お引渡し

一度本鍵で施錠すると、工事中に使用していたコンスキーは使えなくなります。連日の雨で外構工事が遅れていますが、建物本体のお引渡しは完了です。

72. 2019年07月11日

Web内覧会①

Web内覧会①

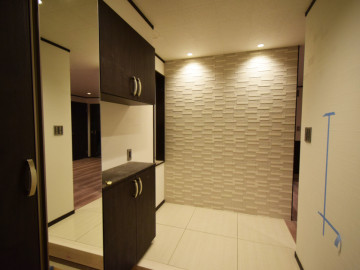

【玄関ホール】正面の壁はタイル張りでアクセントを。

73. 2019年07月11日
Web内覧会②

Web内覧会②

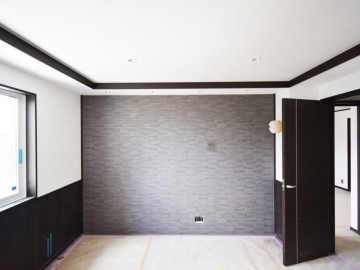

【リビング】テレビを置くスペースの壁はタイル張りです。玄関正面の壁とは色違いのエコカラット『グラナスルドラ』のダークグレイ。

74. 2019年07月11日
Web内覧会③

Web内覧会③

【リビング~1階洋室】奥の2枚引戸を開けると、リビングと洋室の一体利用が可能に。画像では見えませんが、左手はダイニングです。

75. 2019年07月11日
Web内覧会④

Web内覧会④

【1階洋室~リビング】腰壁に大建工業の『ハピアウォールハード』を使用しています。愛猫ちゃんが引っ掻いても傷が付きにくい壁材です(^^

76. 2019年07月11日
Web内覧会⑤

Web内覧会⑤

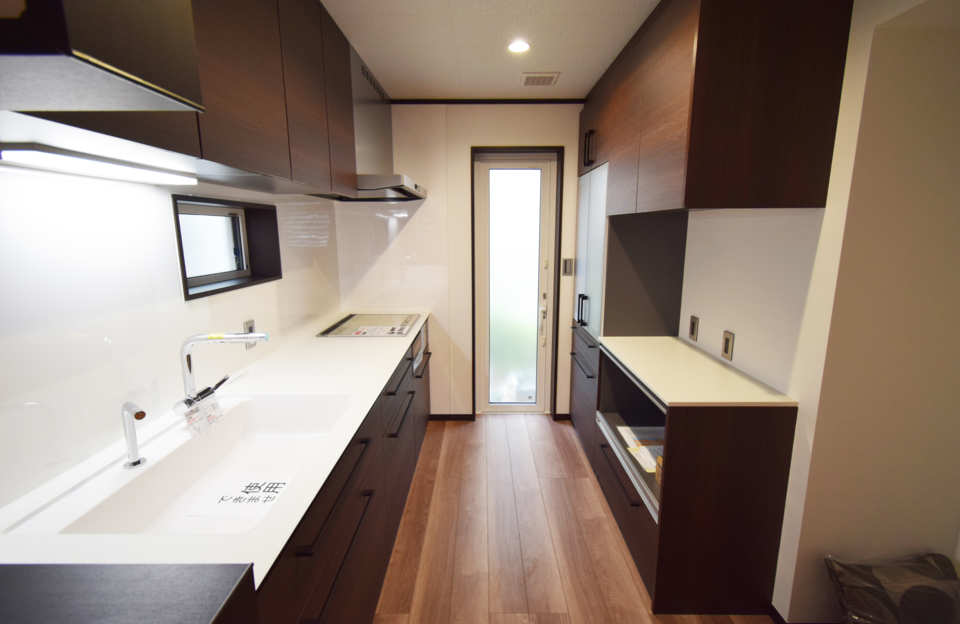

【キッチン】システムキッチンはTOTOの『ザ・クラッソ』です。

77. 2019年07月11日
Web内覧会⑥

Web内覧会⑥

【洗面脱衣室】1面に濃い色のクロス、他の3面は白いクロスで貼り分けています。

78. 2019年07月11日
Web内覧会⑦

Web内覧会⑦

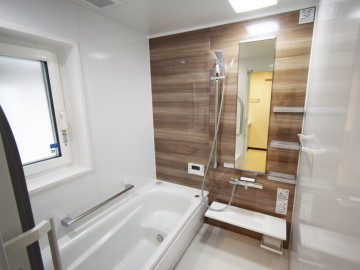

【ユニットバス】石目調のアクセントパネルを選択したユニットバスです。

79. 2019年07月11日
Web内覧会⑧

Web内覧会⑧

【トイレ】クロスは洗面脱衣室と同じ貼り分けをしています。

80. 2019年07月11日
Web内覧会⑨

Web内覧会⑨

【2階リビング】こちらも1階と同じエコカラット『グラナスルドラ』を使用。ダウンライトが壁を綺麗に照らしています♪

81. 2019年07月11日
Web内覧会⑩

Web内覧会⑩

【2階リビング】2階でもお湯を沸かしたり、冷たい飲み物が飲めるよう、小型冷蔵庫付きのミニキッチンを設置しています。

82. 2019年07月11日
Web内覧会⑪

Web内覧会⑪

【主寝室】コーブ照明とダウンライトで落ち着いた雰囲気になりました。

83. 2019年07月11日
Web内覧会⑫

Web内覧会⑫

【主寝室】奥には広~いウォークインクローゼットがあります。羨ましい限りです。

84. 2019年07月11日
Web内覧会⑬

Web内覧会⑬

【ウォークインクローゼット】完成見学会にお越しになった皆様が一様に「贅沢」と仰ったWIC・・・約5帖ありますから立派なお部屋になる広さですね。

85. 2019年07月12日
Web内覧会⑭

Web内覧会⑭

【引違いテラス戸】重量のある真空トリプルガラスの掃出し窓。持ち易いサポートハンドルが開け閉めを楽にします。

86. 2019年07月12日
Web内覧会⑮

Web内覧会⑮

【カーテン】床や建具の色と合わせたカーテン。2倍ヒダ仕様で量販店の物とは一味違います(^^

87. 2019年07月12日
Web内覧会⑯

Web内覧会⑯

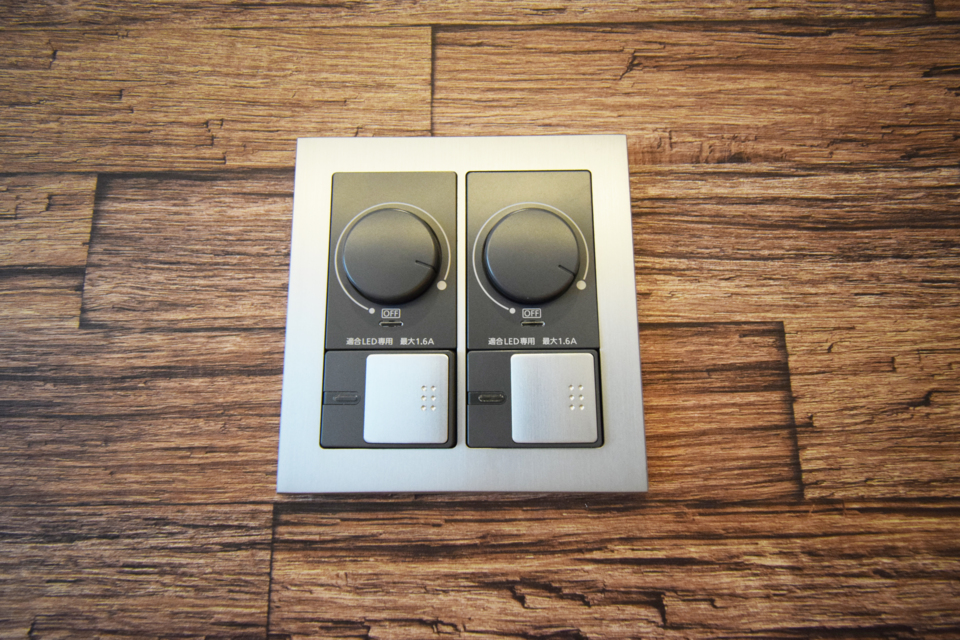

【ライトコントローラー】パナソニック製『グレーシアシリーズ』のライトコントローラー。かっこいいです♪

88. 2019年07月12日
Web内覧会⑰

Web内覧会⑰

【足元灯】自動点滅器付きの足元灯。夜は廊下をほのかに照らします。

89. 2019年07月12日
Web内覧会⑱

Web内覧会⑱

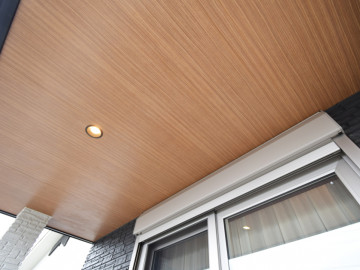

【ベランダ天井】木目調の軒天上材を使用しました。

90. 2019年07月12日

Web内覧会⑲

Web内覧会⑲

【子供室】お子様たち念願の個室♪もちろん各部屋にクローゼットが有ります。
